洛宁抽蓄电站压力钢管厂最后一台60吨门机设备拆除完成

发布日期:2025-11-11     信息来源:洛宁   作者:王怡 李君好   字号:[ ]

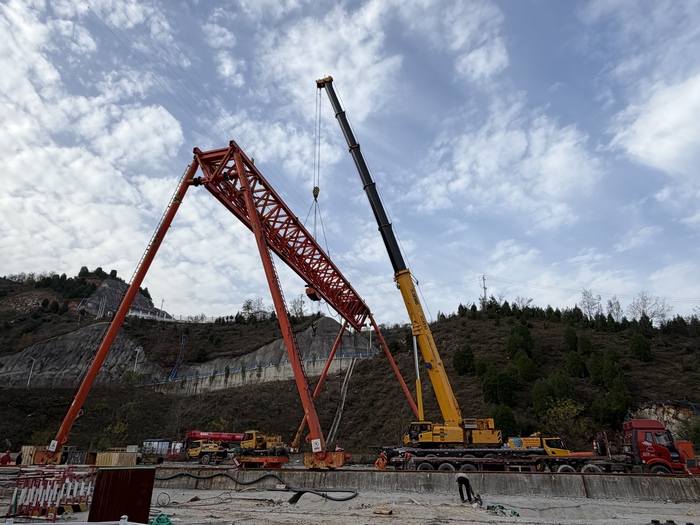

本网洛阳消息( 王怡 李君好报道)11月11日,洛宁抽蓄电站压力钢管制造厂最后一台60吨门机平稳落地,标志着压力钢管制造厂核心生产设备拆除工作圆满收官,正式进入场地生态修复阶段。

洛宁抽蓄电站是河南省“十四五”期间重点能源项目,压力钢管制造厂作为核心配套设施,占地约23000平方米,曾承担电站全部压力钢管的卷制、焊接、运输等关键任务,累计完成钢管制造超1.6万吨。洛宁压力钢管厂拆除工程分两阶段进行,首阶段压头机、卷板机、30吨、50吨门机、轻钢厂房等设备于2025年3月23日至5月5日拆除完成,第二阶段于2025年10月30日启动,本阶段拆除主要涉及60吨门机、场地清理、植被恢复等工作。拆除过程中施工团队严格遵循“先检测、后拆除、再转运”原则”,针对高空作业、构件吊装等风险点制定专项方案,采用“分段解体+精准吊装”工艺,并全程专人监护,拆除期间钢管制造厂累计拆除设备及金属构件约1000吨,总历时约2个月,未发生任何安全质量事故。

项目负责人表示,设备拆除完成后,剩余场地清理、植被恢复等工作将全面展开,预计2025年11月底完成压力钢管制造厂退耕还林及生态复绿工作。(责任编辑 吴镜垚)
