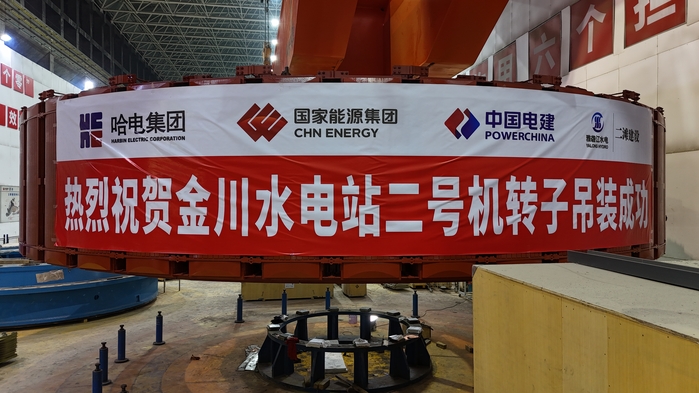

本网阿坝消息(代舒羽 报道)10月16日,金川水电站第三台机组(2号机组)转子吊装就位。
该机组转子最大直径为11146毫米,高度为2270毫米,转子起吊重量510吨,是整个机组大件吊装之一。
吊装前,项目部进行安全和技术交底,与业主、监理对主厂房桥机进行检查;整个吊装过程历时110分钟,安全、顺利。
目前,金川项目紧扣年度投产发电目标,呈现出大干实干的热烈局面,通过加强进度管理、严格施工规范、落实安全措施,为项目建设按下“加速键”。(责任编辑 吴镜垚)
