旭龙高线混凝土生产系统首座拌和楼主体完工 |
|
|
|

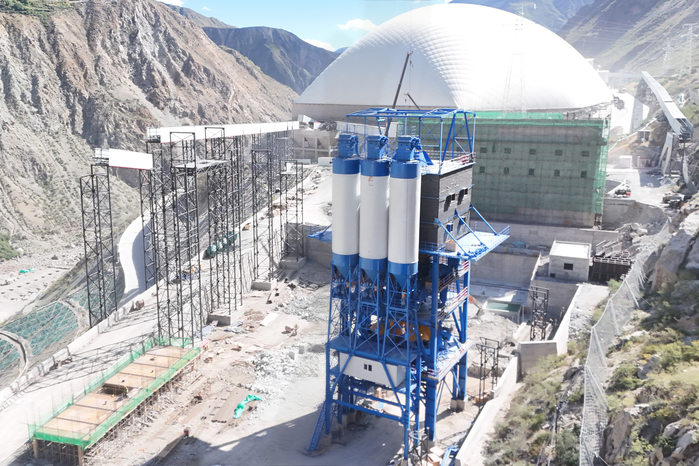

本网迪庆消息(王涛 姬文琪报道)10月15日,旭龙高线混凝土生产系统首座拌和楼主体结构完成施工,标志着系统由金属结构向电气安装转序。 据悉,高线混凝土生产系统位于右岸距坝轴线下游约1700米处,布置高程2290至2307米,占地面积约1.2万平方米,设计常态混凝土产能每小时640方、预冷混凝土产能每小时400方,将承担约316万方混凝土生产任务。此次转序涉及大规模金属结构制安及机电设备安装调试,包含拌和楼、胶带输送机、制冷系统、胶凝材料罐等关键设备,共需完成1400余吨钢结构制作安装及263台套机电设备安装调试。 下一步,项目部将紧盯现场资源配置,倒排梳理施工进度计划、设备采购及生产进度清单,做到系统建设日有动态、设备采购生产周有进展,确保首批主要设备顺利进场,高效推进高线混凝土生产系统高质量建设。(责任编辑 王晞羽) 高线混凝土生产系统首座拌和楼 |
|
|
【打印】 【关闭】 |
