金川水电站大坝面板混凝土提前浇筑完成

发布日期:2025-05-21     信息来源:金川   作者:张晓燕   字号:[ ]

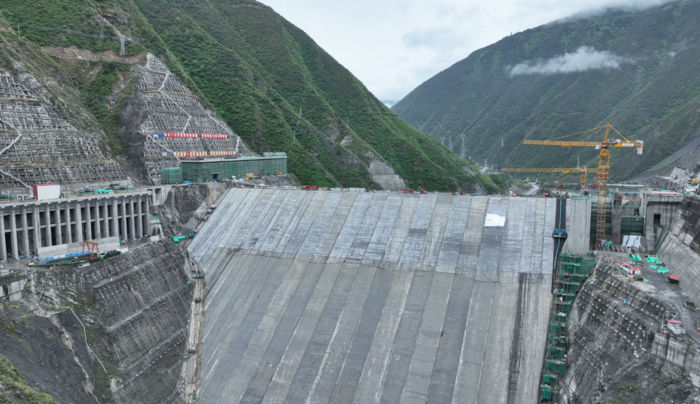

本网马尔康消息(张晓燕 报道)5月21日,随着最后一罐混凝土进入仓号,金川水电站大坝最后一块面板混凝土浇筑完成,提前10天完成节点目标,为工程下闸蓄水奠定了坚实的基础,向电站投产发电目标迈进了坚实一步。

金川水电站大坝是国内少有的在最大深度达65米深厚覆盖层上修筑的面板堆石坝。在大坝面板混凝土浇筑中,项目部克服施工工期紧张,当地气候又变幻莫测,设备相互干扰,协调难度大等困难。通过科学规划,开展专项方案专家论证,采用无轨滑模法施工,优化工艺,保证至少两台滑膜24小时连续作业。同时,优化混凝土配合比,增加拌和时间,以“1+2+1”方式保温覆盖,严格控制新浇混凝土内外温差。最终,不仅高效推进了施工进度,还保证了施工质量。

项目地处川西高原气候区,干湿季分明、气温日变化大,给深厚覆盖层上筑坝浇筑面板带来极大的挑战。项目部超前策划,成立面板施工领导小组,科学组织,提前采用不同材料进行面板抗裂混凝土配合比试验,通过在现场进行试验仓浇筑,获得最优配合比参数,多次邀请水规总院专家进行咨询论证,最终确定了采用低热水泥+一级粉煤灰+PVA纤维组成的抗裂混凝土配合比、10T卷扬机牵引无轨滑模的施工工艺。项目部还引进了新材料HB7-18防裂剂成功应用于二期面板混凝土施工中,为新材料的推广应用贡献了力量。

后续项目部将继续发扬水电铁军风采,以高标准、严要求,持续做好河床连接板混凝土施工、面板表水止施工、铺盖料施工等收尾工作,向着工程下闸蓄水的目标全力冲刺。
