尚志抽蓄电站下水库大坝填筑到顶

发布日期:2025-10-29     信息来源:尚志   作者:彭祥伟   字号:[ ]

本网尚志消息(彭祥伟 报道)10月29日,由国网新源公司投资开发,水电七局承建的黑龙江尚志抽水蓄能电站下水库大坝填筑完成,为2026年下水库下闸蓄水目标奠定坚实基础。

该电站位于尚志市黑龙宫镇境内,是黑龙江省第二个大型抽水蓄能电站,也是黑龙江省“十四五”期间首个核准并开工建设的抽水蓄能电站项目,总装机容量1200兆瓦,安装4台单机容量为300兆瓦的立轴单级混流可逆式水泵水轮机,设计年发电量20亿千瓦时,建成后每年将减少原煤消耗约22.3万吨,减排二氧化碳37.7万吨,对优化当地电源结构、促进新能源消纳等具有积极作用。

此次完成的下水库大坝为钢筋混凝土面板堆石坝,最大坝高40米,坝顶宽10米,坝顶长度692米,总填筑量约126万方。施工期间,项目团队精心组织、科学施工,克服严寒气候及料源供应等挑战,应用无人驾驶振动碾智能碾压系统和数字化监控系统,实现了大坝填筑全过程可视化、精准化管控,有效提升了施工效率和质量水平,为电站后续蓄水、机组安装等关键工序创造了有利条件。(责任编辑  龚海依)

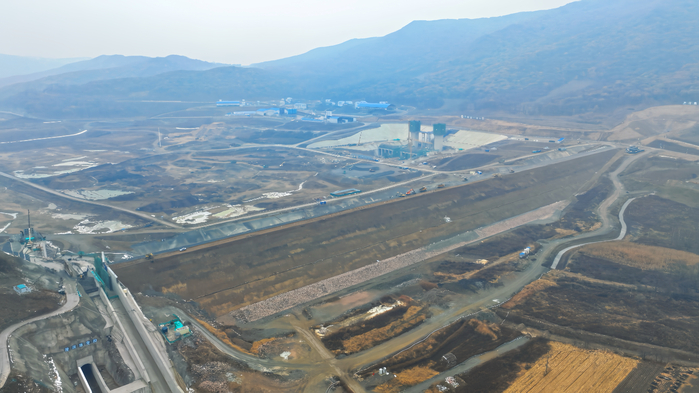

下水库大坝
