马楠马相迪水电站完成防渗墙首仓浇筑 |
|
|
|

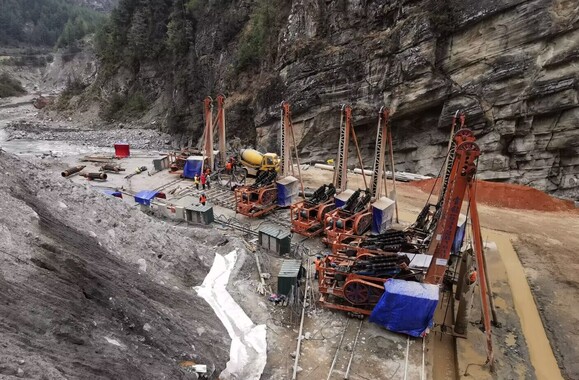

本网尼泊尔消息(张贵川 报道)4月24日,尼泊尔马楠马相迪水电站 EPC 总承包项目防渗墙首仓混凝土浇筑完成。 项目防渗墙施工自3月27日启动,仅用25天完成1号槽段成槽,深度达49.9米,槽宽80厘米,本次首仓混凝土浇筑量为258.6 方。施工中创新采用冲击钻钻头刃部加焊特殊钢材成槽工艺,提高钻机成槽工效约 20%。项目现场防渗墙施工8台钻机24小时连续作业,后续槽段加速推进;过河涵管工程结构施工有序开展;施工支洞工程已顺利开挖超1050米。 项目团队将统筹防洪度汛与施工进度,确保安全度汛目标与工程节点双达标,全速推进项目建设,为尼泊尔构建清洁低碳、安全高效能源体系,实现绿色健康发展做出积极贡献。(实习编辑 吴镜垚) 施工现场 |
|
|
