巴莱水电站5标完成1号压力钢管安装

发布日期:2025-05-12     信息来源:国际公司   作者:李艺   字号:[ ]

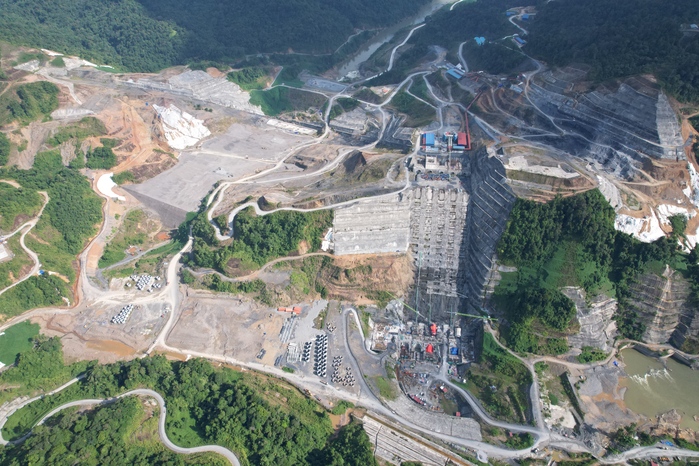

本网马来西亚消息(李艺 报道)5月5日,马来西亚巴莱水电站项目5标段1号压力钢管安装并浇筑至EL40.2,提前4天完成首个关键节点,为后续工程推进奠定基础。

项目1号机P7段压力钢管总长23.2米,直径达5.8米,重126.16吨。项目部将保持良好态势,以更高标准、更严要求推进后续施工,确保项目按期交付,助力马来西亚基础设施建设,提升公司国际市场影响力。

巴莱水电站大坝为混凝土面板堆石坝,枢纽建筑物包括首部枢纽、溢洪道、进水口、压力钢管、地面厂房和开关站等。总装机1285兆瓦,设计坝高192米,坝顶长1159米,预计2030年完工。5标主体土建工程于2024年12月2日启动,涵盖面板堆石坝、溢洪道、取水口、压力钢管等土建工程,以及相关闸门和启闭设备。(责任编辑 兰鸥)
