浙江景宁抽蓄电站钢管加工厂正式投产

发布日期:2025-09-05     信息来源:机电安装分局   作者:江焱华   字号:[ ]

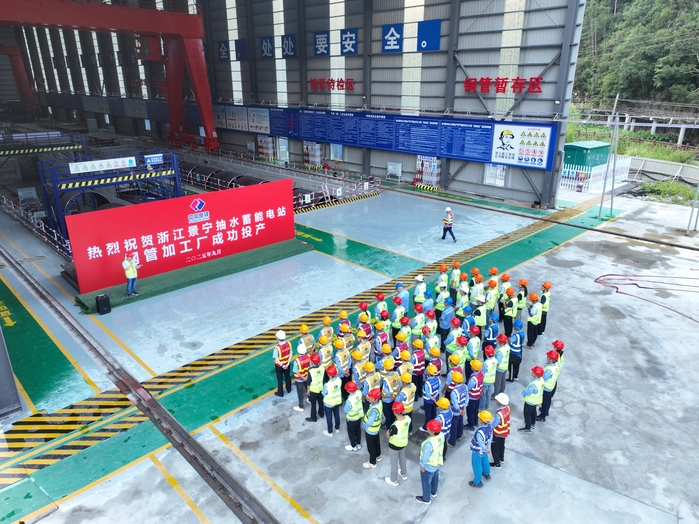

本网丽水消息(江焱华 报道)9月4日,浙江景宁抽蓄电站钢管加工厂正式投产,标志着加工厂已全面进入钢管规模化生产阶段,为后续电站输水系统钢管安装工程的高效推进筑牢坚实基础。

钢管加工厂生产的钢管主要用于电站引水系统的下斜井、下平洞、引水支管,尾水系统的尾水支管以及下库的导流泄放洞等重要部位的安装。引水系统钢管总长约1330米,内径2.1~5.6米,壁厚28~62毫米,总重量约7200吨;尾水系统钢管总长约450米,内径4.6~3.6*4.6米,壁厚30~32毫米,总重量约1600吨;下库导流泄放洞钢管总长约340米,内径2~2.6米,壁厚20~38毫米,总重量约500吨。首节800兆帕高强度钢板经过下料、切割、卷板、焊接、打砂、防腐、检验等一系列工序,成功完成下线,成为工厂投产的示范性管节。该节钢管内径2.8米,壁厚58毫米,长度3米,重量约13吨。项目部在有限的17000平方米不规则面积下,配置自动化数控切割机、四辊卷板机,数台自动化焊接机器人等高新设备,年设计生产量约1万吨,可满足电站各关键部位钢管生产需求。

国家能源建设重点项目浙江景宁抽水蓄能电站总装机容量1400兆瓦,设计年发电量14亿千瓦时,总投资92亿元。工程输水系统总长度约4742.3米,其中引水系统长约3150米,尾水系统长约1592.3米,电站距高比为6.9。建成后,将主要承担浙江电网的调峰、填谷、储能、调频、调相和备用等关键任务。

业主单位、总承包单位、监理单位及施工单位均列席并发表致辞。(责任编辑 兰鸥)
