双江口水电站大坝2024年填筑量达1650万方

发布日期:2025-01-02     信息来源:双江口   作者:裴建强   字号:[ ]

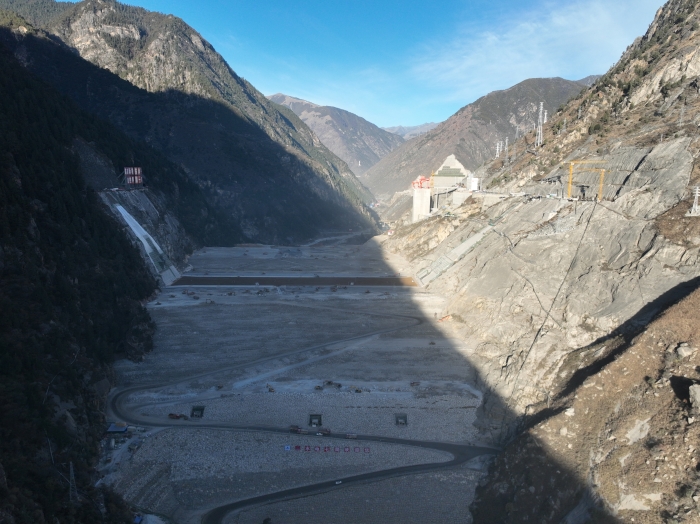

本网马尔康消息(裴建强 报道)12月31日,由中电建水电七局承建的国家能源集团大渡河双江口水电站大坝工程坝体填筑再传捷报,2024年年填筑量突破1600万方,达到1650万方,累计填筑量突破3000万方,不断刷新开工以来的建设进度和填筑记录。

今年以来,在双江口水电站大坝工程施工过程中,项目部提前筹划,精心组织,不断优化资源配置,施工高峰期组织2600余建设者,机械设备及运输车辆800余台套,尽最大努力发挥各项资源的使用效率,结合大坝坝体填筑上升的不同高程,不同区域,提前拟定月、周填筑计划方量,科学调配人、材、机等各类资源,通过强抓严管大坝填筑工艺工序,加大资源投入,充分挖掘料场开挖潜力,解决大坝填筑用料供应,不断优化料场开挖进度和车辆运输及大坝填筑效率,最终达到赶工期、保质量、保安全、规范施工管理、创造水利精品工程的目的。

为高质量建设双江口水电站大坝,水电七局双江口项目团队高度重视科技创新及技术运用,以大坝智能建造体系赋能世界级精品工程建设,受高海拔地区气候环境复杂,夏季雨季时间长,冬季气温低等不利因素,大坝全年填筑有效时间仅6个月,尤其是冬季,大坝坝面光照不足,长期处于受冻状态,有效填筑时间仅有1个月。为保证冬季大坝可正常填筑,项目创新应用定日镜、气模储存仓,为大坝填筑区域增温,每天至少可额外争取施工时间3.5小时,成功解决有效施工时间短、土料储存困难等施工难题。通过全面应用智能碾压、智能摊铺、智能温控等技术联动的智慧大坝协同指挥平台,使用具备远程控制、自动避障、自动识别、高精度循迹和实时上传数据等功能的无人碾压机群代替人工进行作业,全方位提升大坝填筑效率与质量。(责任编辑 王梦悦)
