叶巴滩大坝浇筑突破100万方

发布日期:2024-05-10     信息来源:叶巴滩项目   作者:邱越   字号:[ ]

本网白玉消息(邱越 报道)5月10日,由华电金沙江上游水电开发有限公司开发建设,中国电建水电七局承建的叶巴滩水电站大坝工程坝体混凝土累计浇筑突破100万方,为实现2025年投产发电目标奠定基础。

叶巴滩水电站是国内目前高原在建最高双曲拱坝电站,是国家“十四五”重点建设的清洁能源基地——金沙江上游清洁能源基地的重要内容,也是金沙江上游川藏段国家一体化示范基地的重要项目。电站建成后,联合运行多年平均发电量102亿千瓦时,每年可节约标煤300万吨,减少二氧化碳排放740万吨。

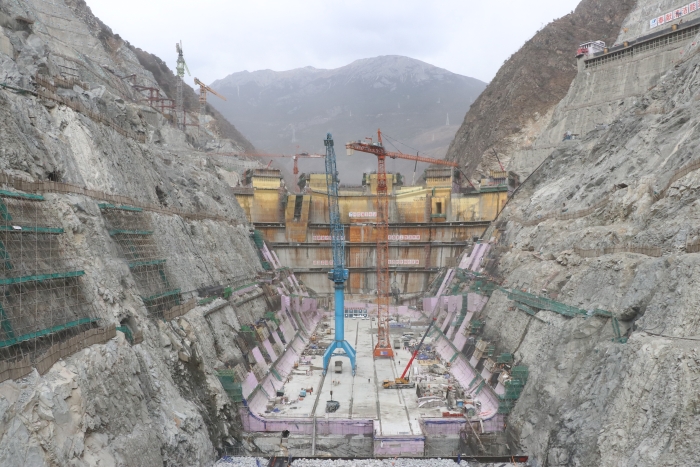

大坝为混凝土双曲拱坝,共划分27个坝段,最大坝高217米,混凝土浇筑总量251万方,3层孔口设置叠加高寒条件下冬季连续施工,建设难度不亚于300米级双曲拱坝。自2022年8月31日首仓混凝土浇筑以来,已连续奋战20个月,单班最高峰达2772方,单日浇筑量超5200方,单月最高浇筑量为9.2万方,实现高海拔寒冷地区2个冬季低温期混凝土连续浇筑,且未发现1条温度裂缝,目前浇筑高度已达121米,工程整体质量受控,向着“建无缝大坝、创精品工程”的建设目标坚实迈进。

叶巴滩水电站建设具有高寒、高海拔、高温差、高边坡、高拱坝、高地应力,工程规模大、技术难度大、安全风险大、稳定风险大,长冬季、长尾水等“六高、四大、两长”的特点,面对工期紧、任务重、制约因素多、安全风险突出、质量要求严格的复杂条件,项目部超前谋划、精心组织、整合资源、科学施工,顺利完成大坝浇筑突破100万方,这是继2023年底大坝浇筑突破100米之后,该电站顺利实现的又一“破百”目标,为全力冲刺投产发电目标蓄力。(责任编辑  刘爽)
