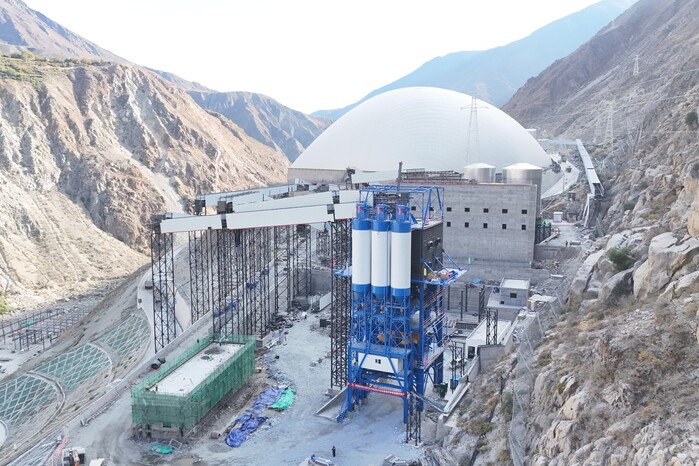

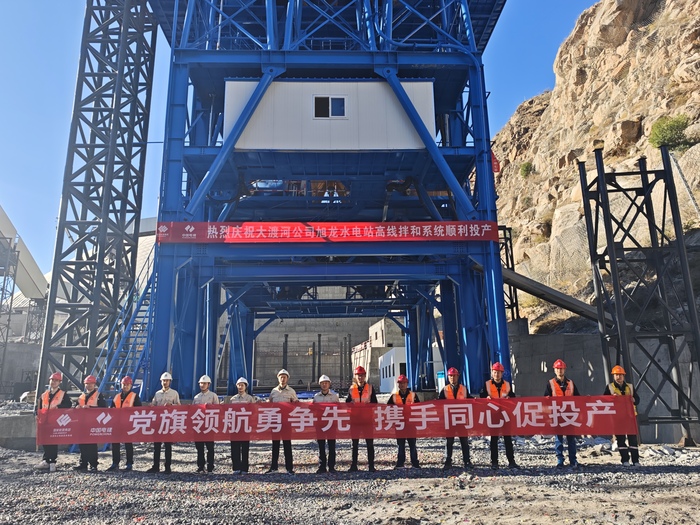

【特别报道】“旭”途筑梦——旭龙水电站高线混凝土生产系统建设投产纪实 |
|
|
|
|

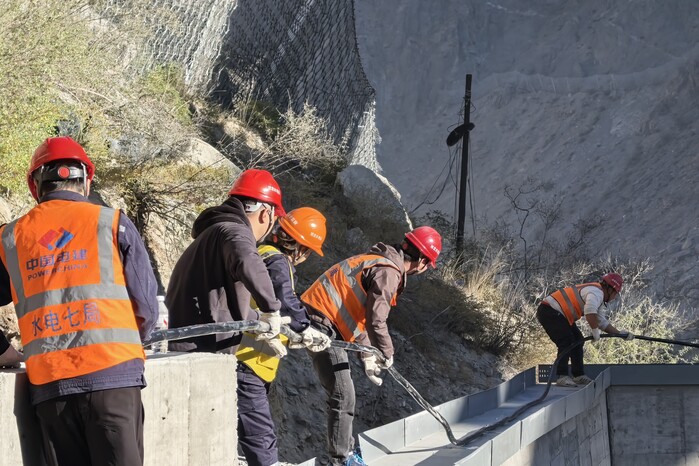

金沙江上游,横断山脉的褶皱深处,激流奔腾,山河浩荡。站在旭龙水电站坝轴线下游约1700米处的施工平台极目远眺,海拔2300米的山巅之上,一幅现代工业设施与险峻自然景观交织的壮阔图景映入眼帘。 11月20日,历经244个日夜的鏖战攻坚,旭龙水电站高线混凝土生产系统比原计划提前41天建成投产,为电站主体工程建设及时打通“供血”通道。 旭龙水电站高线混凝土生产系统 迎难而上 破解高原施工“密码” 作为金沙江上游“一库13级”水电规划的第12级水电站,旭龙水电站不仅是金沙江上游在建装机容量最大水电站,更承担着年发电量约105亿千瓦时的绿色能源使命。 高线混凝土生产系统正是为这座超级工程“供血”的核心——它将独家承担电站大坝、水垫塘及二道坝等部位全部混凝土供应任务,总量约为316万方。 3月21日,系统正式开工,可随之而来的挑战如同施工现场周围耸立的雪山般,冰冷而严峻地横亘在每一位建设者面前。 水电七局旭龙水电站大坝工程项目部拌和工区负责人寇治国坦言:“这里的施工难度远超预期。”极其狭窄的施工场地内,各类作业面犬牙交错;高原峡谷的大风天气频繁突袭,给高达数十米的金属结构吊装带来了巨大风险;场地一侧的危岩体在开挖扰动后,存在掉块风险,时刻威胁着下方作业人员与设备安全;加之金属结构制作安装工程量大、精度要求高,起重吊装作业频繁,危险源点多面广……每一个难题,都如同一道亟待破解的密码,考验着团队的智慧、勇气与韧性。 危岩体治理是安全管理的重中之重。“我们构建了‘人防’监控网络,并采用主动防护网与被动拦截网相结合的综合治理方案,为施工区域披上了坚实的‘安全铠甲’。”安全总监吴庆军指着已治理完成的边坡介绍道,如今这里的危岩掉落风险已大大降低。 针对大风天气下大型构件吊装的难题,工区技术团队提出“分区分时、化整为零、地面预组装”的吊装方案——将庞大的钢结构在加工厂模块化分解,运输至现场后,先在地面平台上完成大部分组装和焊接工作,再选择风力较小的窗口期,分段进行吊装就位,有效规避了高空大风作业的风险,确保安装精度与施工安全。 进入施工高峰期,现场土建施工、金属结构安装、工艺设备调试、电气系统布线等多工种、多工序深度交叉、立体作业。狭小空间里的协同效率成为进度关键。为此,工区推行“网格化”精细管理,将整个工地科学划分为若干个责任区,每个区域指定专人负责安全、质量与进度,实现管理重心下移、责任到人。 “日协调梳理问题、晚例会明确措施、周总结复盘优化”成为项目团队雷打不动的工作规则,确保“当日问题当日清、隔日任务提前谋”。正是这种“不让问题过夜”的较真态度,让系统建设始终沿着既定计划节点稳步推进。 齐心拉电缆 智慧赋能 铸就绿色品质工程 如果说此前攻克施工难题是为系统“搭骨架”,那么智能化、绿色化升级就是为其“铸内核”。 在即将投入使用的生产调度指挥中心,屏幕上的模拟显示系统调试就绪,这里将成为系统的“智慧大脑”。通过状态监测及反馈,实时感知每一台设备的运行状态。操作员只需轻点鼠标,便实现全流程自动化管控,将极大提高生产效率。 与此同时,生产智能管理系统的蓝图已经绘就。每一方混凝土的生产全过程可实时追踪,让生产供应计划更加精准高效;物料仓储系统确保原材料供应井然有序;而智能遥控技术的应用,更将为特殊工况下的设备操作提供全新解决方案。 在厂区的各个关键点位,生产辅助系统也在悄然布局。智能监控系统如同“火眼金睛”,24小时守护着生产安全;无人值守计量系统让车辆进出和物料计量更加高效便捷。这些智能化系统协同联动,构筑起全方位、多层次的智能管理体系。 绿色理念同样贯穿生产全过程。混凝土所需骨料直接从相邻的砂石加工系统“取材”,通过全封闭廊道智能输送。站在廊道旁,只闻物料流动声,不见粉尘外扬,整条生产线犹如一个高效的生态循环系统。 未来,这座山巅之上的“云端工厂”将以每小时生产640方混凝土的最大产能,用智慧与绿色描绘着现代水电建设的新图景。 党旗引领 凝聚攻坚克难合力 8月25日,拌和系统启动安装; 10月11日,风冷料仓浇筑完成; 10月15日,首座拌和楼主体结构完成施工; 11月20日,高线混凝土生产系统正式投产。 这组不断刷新的“进度表”,背后是一支敢打硬仗、能打胜仗、精诚团结的建设团队。在高山峡谷中,党建引领始终是凝聚人心、鼓舞士气的“红色磁石”。 在项目建设最吃紧的攻坚阶段,项目党支部迅速成立“党员突击队”“青年突击队”,在吊装作业、设备安装等关键工序设立“党员先锋岗”“青年示范岗”,让鲜红的党旗在施工一线高高飘扬。 在这面旗帜下,经验丰富的老师傅们毫无保留地将多年积累的“土办法”“巧经验”倾囊相授;年轻的“90后”“00后”技术人员则大胆提出数字化、智能化的创新思路。新老传承,思维碰撞,激发出强大的创新活力与攻坚合力。 成功投产的背后,更离不开各方的精诚协作。业主、监理与施工单位构建起高效的“三方联动”协调机制,形成了“一家人、一条心、一个目标”的浓厚氛围。从总体方案评审时的反复推敲,到施工现场技术难题的联合攻关,各方始终站在一起想办法、解难题。这种超越甲乙方关系的战友情谊,成为攻坚克难不可或缺的“润滑剂”和“助推器”。 党建联建促投产 “旭”途在前,“砼”心为基。未来,他们将在智能化、绿色化生产的赛道上持续精进,全力保障每一方混凝土的优质供应,助力旭龙水电站高质量建设。(责任编辑 黄琪) |
|
|
|
| 【打印】 【关闭】 |
