贵州金沙县岩孔风电项目全容量并网发电

发布日期:2025-05-28     信息来源:安装分局   作者:杨子凯 袁朝林   字号:[ ]

本网毕节消息(杨子凯 袁朝林 报道)5月28日,水电七局贵州金沙岩孔50兆瓦新建工程施工总承包项目8台风机全部并网发电。

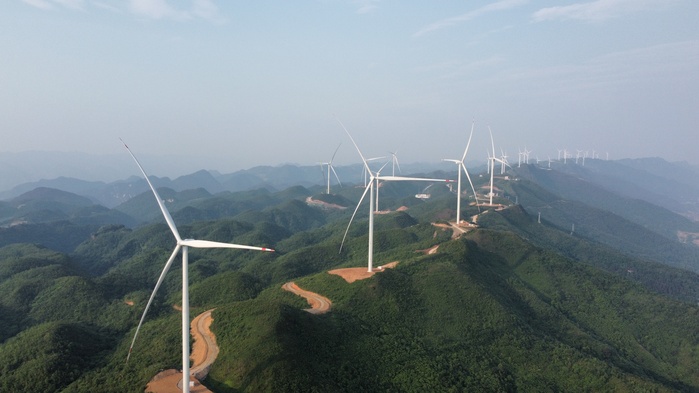

项目总装机容量为50兆瓦,位于毕节市岩孔街道境内,场区海拔1100至1500米,安装分局承担新建一座110千伏升压站,安装8台风力发电机组。

工程于2024年4月5日开工,2025年3月23日首台风机吊装完成,3月31日首台风机并网发电、升压站带电,5月19日完成8台风机吊装。建设期间克服连续降雨、不良地质条件、道路运输等重重困难,在确保安全的前提下,58天内高效完成8台机组全容量并网任务,得到业主和监理的一致好评。工程投运后,每年可节约标准煤3.60万吨、减排二氧化碳9.09万吨、减排二氧化硫9.16吨、减排氮氧化合物14.67吨,在打造绿色能源立体产业、巩固双碳目标等方面具有重要意义。(责任编辑 黄琪)
