枕头坝二级水电站2米厚防渗防护墙按时完工

发布日期:2023-03-13   信息来源:成水公司   作者:梁善福   字号:[ ]

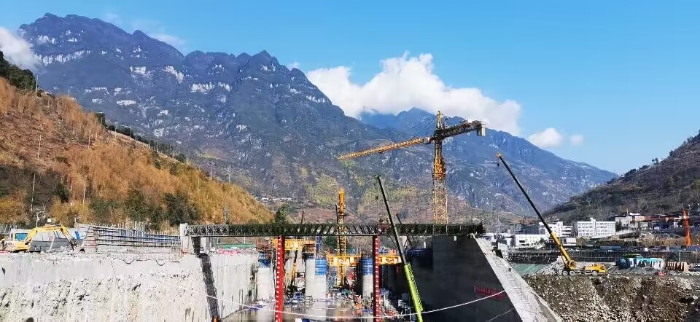

本网乐山消息(梁善福 报道)3月10日,由水电七局承建的枕头坝二级水电站2米厚防渗防护墙按时完工。

左岸上游硅厂段2米厚防渗防护墙与近坝段2米厚防渗防护墙相连接,整体轴线长度为318米。在施工过程中,面对地层松散、孤漂石分布较多严重影响成槽进度、高压输电线路下方高桅杆设备造孔施工难度大、工期紧张等诸多困难,项目部科学组织和精细化管理,团结一致发扬攻坚克难的优良传统,充分发挥防渗墙施工专业优势,积极调配资源,集中优势力量,采用旋挖钻机与冲击钻相配合进行成槽施工,在安全有保障、质量受控的前提下,确保了该段防渗防护墙按时顺利完工。

据悉,此次防渗防护墙顺利完工,为枕头坝二级水电站“3.30”二期截流重要节点目标实现提供强有力保障。同时,掌握了超厚防渗墙施工技术,取得了关键性技术参数,积累了宝贵施工经验,开创了超厚防渗墙施工先河,在国内防渗墙工程施工方面具有里程碑意义。(责任编辑 李满仓)
